全球最大!中远海特助力又一海上“超级心脏”落户安家

7月23日,中远海运特运65000吨级半潜船“祥泰口”轮在广东阳江海域,顺利完成三山岛2GW海上换流站浮托安装作业。
本次浮托安装总重近3万吨,继6月“祥泰口”轮圆满承运“海风之心”换流站后,再度刷新全球半潜船DP浮托安装重量纪录。
本次承运的阳江三山岛2GW海上换流站为7层钢结构建筑,面积堪比足球场、高约15层楼、总重25200吨,是我国首个海陆一体柔直工程换流站。项目建成投产后,可将阳江三山岛一至四期海上风电场汇集的绿电直供粤港澳大湾区,预计年提供清洁电能约60亿千瓦时,折合节约标准煤174万吨、减排二氧化碳约463万吨,届时将成为世界规模最大的海上风电直流输电工程。
为保障万吨级“海上电力心脏”精准就位,特运半潜船项目团队提前联动总包项目组召开装前协调会议,敲定DP浮托安装的窗口期和各项施工节点,同步推进导管架准备、平台解绑布置等配套工作。船舶班组同步召开装前会,细致部署人员分工并强调安全注意事项,确保按时完成船位调整,为DP浮托安装做好充分准备。

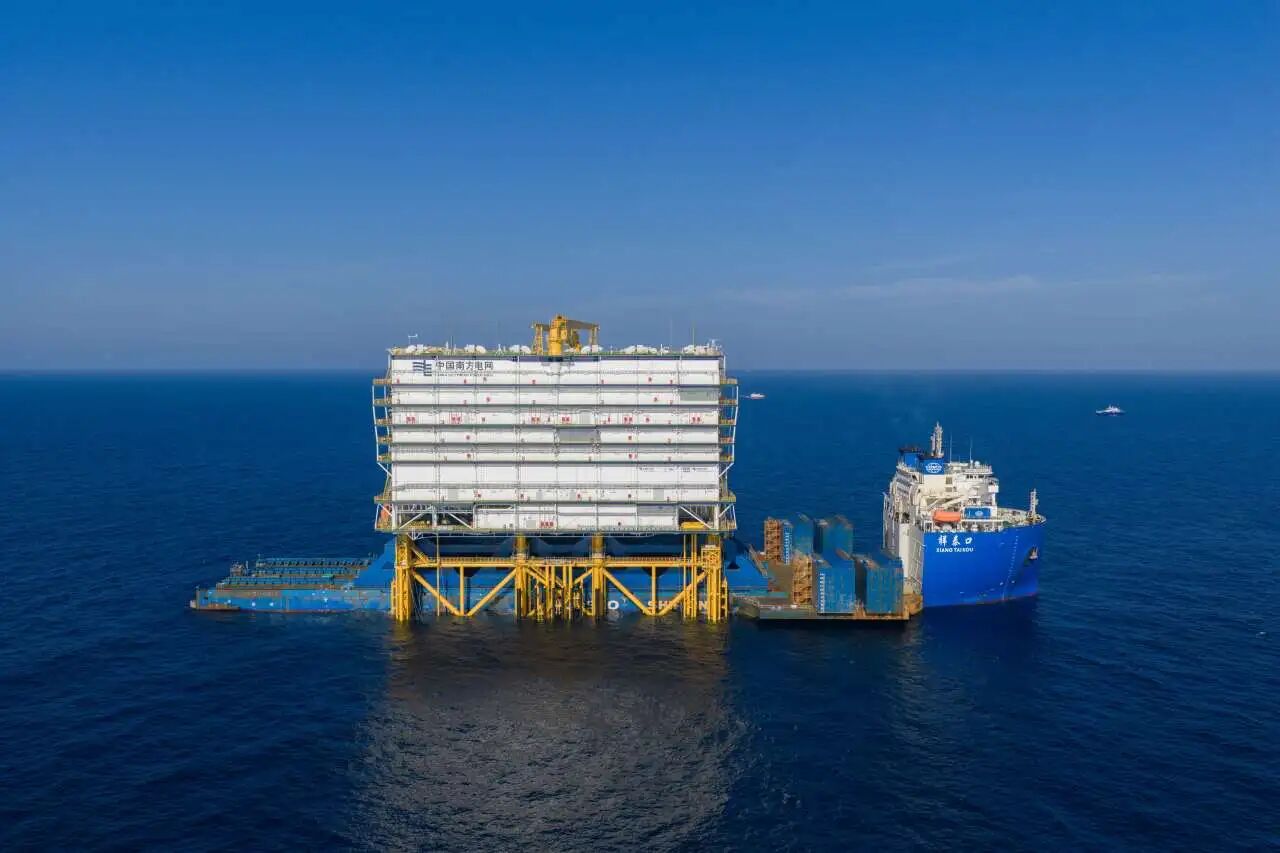

7月23日凌晨,经过两轮谨慎评估,根据实时情况动态调整决策,作业正式开始。7时12分,“祥泰口”轮平稳驶入导管架槽口。两名DPO船长和DPO操作员组成的DP组紧盯驾驶台,依托高精度动力定位系统实时调整船位、修正船舶艏向,始终保持最优进船轨迹,并与港口船长实时互通现场解绑进度。经过半小时的精准调控,上午7时35分,换流站顺利到位;7时36分,船舶启动压载作业;9时整,三山岛2GW换流站整体载荷全部转移到导管架上;9时40分,“祥泰口”轮成功撤出导管架,宣告作业圆满收官。
与此前承运“海风之心”换流站一样,本次作业依靠“祥泰口”轮自身配备的高精度动力定位系统,实现万吨级组块与海上导管架厘米级精准对接,最终一站式完成这一高端海工装备的“运输+安装”全流程服务。这是中远海运特运完成的第29例DP浮托安装作业。
